Kein Sommerloch im Energiepark Bad Lauchstädt

Trotz der Ferienzeit herrscht auf den Baustellen des Energieparks Bad Lauchstädt keine Ruhepause. Im Gegenteil, auch im Juli ging es auf allen Baustellen zügig voran.

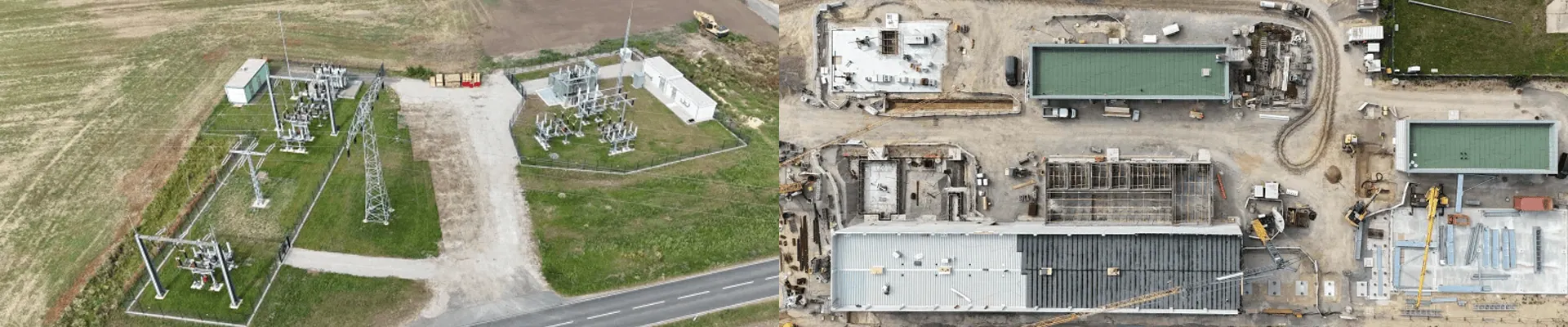

Die temporär angelegten Wege für den Bau des Windparks wurden im Juli endgültig zurückgebaut. Nachdem im Juni bereits der Rückbau begonnen hatte, wurde im Juli der Boden aufbereitet und die natürliche Vegetation wiederhergestellt. Ein weiterer Meilenstein war die Installation des neuen Transformators im eigens errichteten Umspannwerk. Dieser leistungsstarke Trafo sorgt dafür, dass künftig alle Windenergieanlagen auf Volllast laufen und den erzeugten Grünstrom ins Netz einspeisen oder den Elektrolyseur versorgen können.

Auch beim Bau des Elektrolyseurs gab es deutliche Fortschritte. Der Schwerpunkt lag im Juli auf der Errichtung der Anbauten und Nebengebäude. An einem der beiden Anbauten wurden die Bodenplatte betoniert und die Wände montiert. Am zweiten Anbau begann die Betonierung der Wände und die Arbeiten am Fundament des Verwaltungsgebäudes wurden weiter vorangetrieben.

Die VNG Gasspeicher setzte ihre Arbeiten an der Mengenmessanlage fort. Seit dem Beginn des neuen Bauabschnitts im Juni befindet sich das Projekt noch in der Bauvorbereitung. Derzeit werden Bauplätze errichtet und Frostschutz in Form von Schotter ausgelegt.

Nachdem im Juni die letzten Umstellungsmaßnahmen für die Umwidmung der Pipeline durchgeführt wurden, starteten zudem im Juli die Vorbereitungen für den Bau des Anschlusses zur TotalEnergies Raffinerie in Leuna. Der offizielle Baubeginn ist für August geplant.
